Установка бассейна из полипропилена (из пластика)

УСТАНОВКА БАССЕЙНА



     Строительство бассейна начинается с разметки территории и определения места под техническое помещение (тех.отсек), где будет установлено необходимое оборудование.  Размещать уличный бассейн лучше всего в незатемненном открытом месте, которое защищено от ветра, в утрамбованный крепкий грунт.

Монтаж бассейна из полипропилена состоит из нескольких этапов.



1.Подготовка котлована

     1. При устройстве котлована заранее определить, где будет находиться технологический отсек с оборудованием для бассейна.

     2. Подготовить дренаж (при необходимости)

   3. Длина и ширина котлована должны быть больше размера чаши бассейна на 0,3-1м. по периметру, в зависимости от способа монтажа, а именно:


       • Если чаша больших размеров и изготавливается непосредственно в котловане, ширина и длина котлована должна быть больше чаши на 500-600мм со всех сторон, для возможности проварки чаши снаружи по всему периметру.

        Если чаша бассейна изготавливается рядом с котлованом, и устанавливать в котлован Вы будете уже готовую чашу, то ширина и длина котлована должна быть больше чаши на 250-300 мм со всех сторон.

     Выравнивание дна и стенок котлована, осуществляется только методом среза слоя грунта, подсыпка грунта для выравнивания запрещена.



 2. Устройство железобетонной плиты под основание бассейна.

Глубина котлована рассчитывается, учитывая следующие критерии:

1. Толщину песчано-гравийной подушки

Перед заливкой дно котлована выравнивается песчано-гравийной подушкой, толщина подушки должна быть от 150 до 200 мм.

2. Армирование донной плиты

На дно котлована укладывается арматура d-12 мм и шагом от 200 до 250 мм., арматурную сетку необходимо приподнять так, чтобы арматура была в середине бетонного слоя (если длина бассейна более 6 метров, арматура укладывается в два слоя)

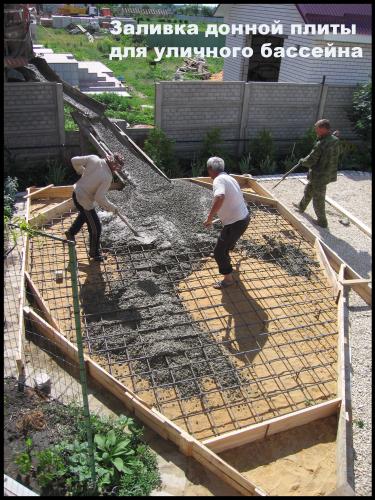

  3. Бетонирование дна котлована

Толщина плиты из железобетона под основанием чаши может быть от 150-250 мм. Бетонный слой определяется из расчета длины бассейна.

При длине до 3 м-150 мм, до 6 м-200 мм, более 6 м-250 мм.

Размер плиты должен превышать размер чаши бассейна на 500 мм.

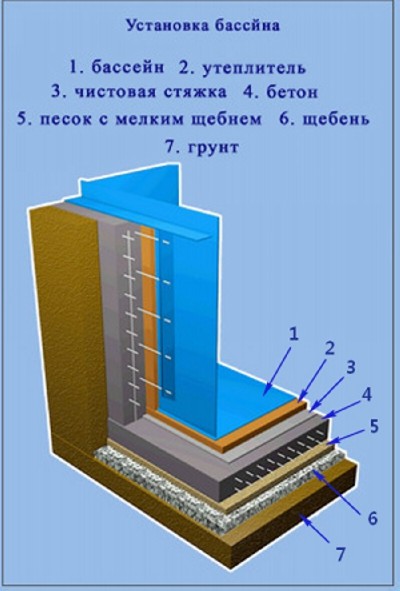

4. Толщину выравнивающей стяжки:

 Сделать чистовую стяжку 30-50мм, чтобы поверхность была гладкой и ровной.

5. Толщину подкладочного материала:

 (утеплитель, пенополистирол, геотекстиль)

6. Высоту вертикальной стенки бассейна


  3. Монтаж полипропиленовой чаши бассейна в котлован.

1. На готовую бетонную плиту уложить утеплитель (пенополистирол или геотекстиль). Затем сваривается или ставится чаша бассейна. Монтируется необходимое закладное оборудование (скиммер, форсунки, донный слив, прожектора, противоток и т.д)

2. Утеплить стенки бассейна пенополистиролом или пенопластом (толщина 30- 50мм)

3. Установить арматуру в ребрах жесткости по периметру d=10

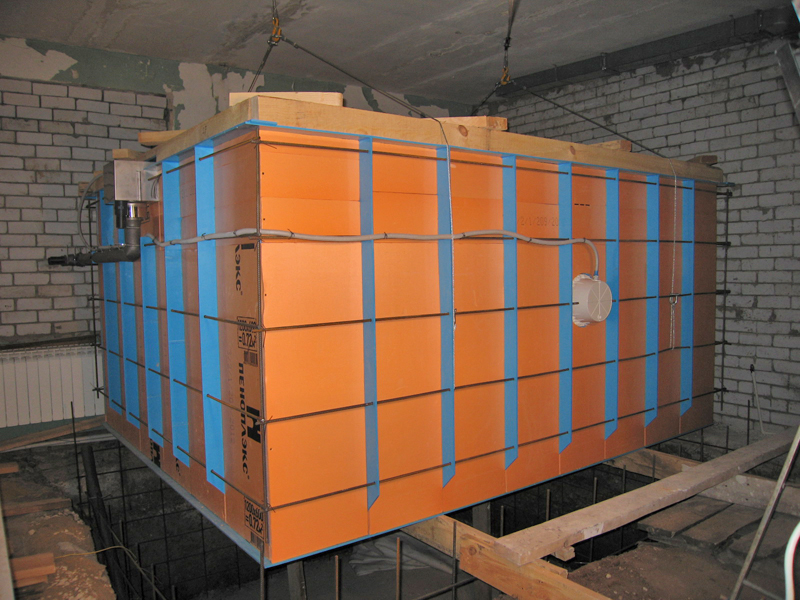

4. Монтаж технологического оборудования.

 Для поддержания чистоты и долгого срока службы бассейна, требуется оснащение его необходимым дополнительным оборудованием. Основным из которых являются фильтровальные системы различной производительности. Фильтрование – это процесс, который обеспечивает качественные показатели воды бассейна.


Фильтровальная установка состоит из циркуляционного насоса, фильтровального бака и фильтрующего элемента.

Фильтр представляет собой бак, наполненный фильтрующим материалом (кварцевый песок, кварцевый гравий). При прохождении воды сквозь слой песка, частицы мусора остаются в фильтрующем материале. Производительность и мощность фильтровальной установки подбирается в зависимости от объема бассейна.



Для обеспечения циркуляции воды, в чашу бассейна монтируются специальные устройства - скиммер, форсунки возврата воды, донный слив и другие приспособления.

  Скиммер– это переливное устройство бассейна, забирает воду с поверхности, и подает в фильтровальную установку. Сквозь скиммер из бассейна происходит удаление наиболее загрязненного верхнего слоя воды. Число скиммеров, которые необходимо установить в бассейне, зависит от размеров бассейна.



Донный слив применяется для слива воды из бассейна, а также для забора нижних слоёв воды в фильтровальную установку.



     Форсунки – устройство которое подает очищенную воду из фильтровальной установки, под давлением, обратно в бассейн. Служат для создания водных потоков, массажного эффекта и перемешивания воды в бассейне, и устанавливаются на боковых стенках бассейна. Сферическая вращающаяся поверхность форсунки позволяет регулировать направление водяной струи и, тем самым, добиваться лучшего перемешивания воды в бассейне.


 Электрические нагреватели и теплообменники

Служат для подогрева воды в бассейне. Для обеспечения комфортных условий пребывания в бассейне, вода должна быть не только прозрачной и чистой, но еще и достаточно теплой.


  Освещение бассейна не только дает возможность использовать бассейн круглосуточно, но в первую очередь обеспечивает безопасность купания. Исходя из требований электрической безопасности данные приборы питаются от напряжения 12 В.





5. Бетонирование

    После утепления и армирования бассейн опускают в котлован. По периметру, между стенками котлована и бассейном, рекомендуем установить сетку из арматуры d=10 с шагом 250х250мм, для улучшения несущей способности бетона

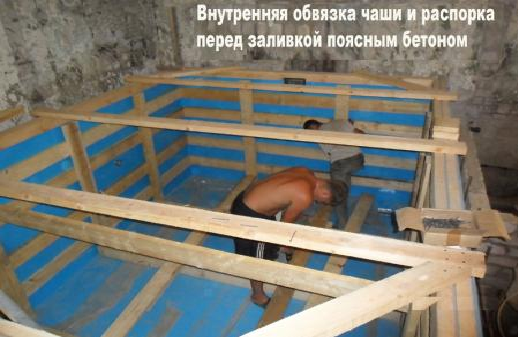

     Перед началом бетонирования внутри чаши бассейна устанавливается распорная опалубка для удержания боковых стенок в вертикальном положении.



Бетонирование бассейна производится поэтапно. С временным интервалом в 1-2 дня для полимеризации  бетона. Для этого необходимо в бассейн залить воду на 30-40 см и уложить с внешней стороны по всему периметру приготовленный бетон на высоту 30 см, избегая образования пустот внутри и следя за тем, чтобы не происходило продавливание стенки внутрь бассейна (нельзя использовать вибратор!)

 После схватывания первого слоя бетона, вода доливается еще на 30-40 см и опять укладывается бетон на ту же высоту.  Новый слой бетона укладывать только после отвердевания предыдущего!  Так продолжается до тех пор, пока стенки бассейна не будут забетонированы до необходимого уровня.  Для выступающей, над уровнем земли, части бассейна установить опалубку и залить армированным бетоном.

ВНИМАНИЕ! За 1 раз укладывайте слой бетона не больше 30 см, во избежание выдавливания стенок чаши внутрь.


6. Отделка площадки вокруг бассейна.

   Заключительным этапом строительства бассейна является декоративная отделка площадки вокруг него, по собственному дизайну и бюджету. Прежде всего материал для отделки должен быть влагостойким, не подвержен коррозии, образованию плесени и не скользким.




МЕРЫ ПРЕДОСТОРОЖНОСТИ:

   ЗАПРЕЩАЕТСЯ!

  • Готовый забетонированный полипропиленовый бассейн оставлять без воды

  • Использовать в качестве компенсаторов расширения льда металлические предметы

  • Производить принудительное дробление льда

  • Использовать для чистки поверхности чаши моющие средства, содержащие абразивы

  • Допускать падения в чашу тяжелых, твердых и острых предметов
